四環路南段道路工程截至2019年11月底,項目累計完成投資約12.92億元,占總投資(19.4億元)約66.6%,其中惠南立交至惠臺立交段(投資約14.4億元)完成投資約12.92億元,占投資約90%,平南立交段(投資約5億元)由于設計圖紙未提供,導致該段工程無法開工建設;今年已完成投資約3.62億元,占年度計劃目標(5億元)的72.4%,其中惠南立交至惠臺立交段(年度投資計劃4億元)完成投資約3.62億元,占投資約90.5%,平南立交段(年度投資計劃1億元)由于設計圖紙未提供,導致該段工程無法開工建設。具體完成情況:

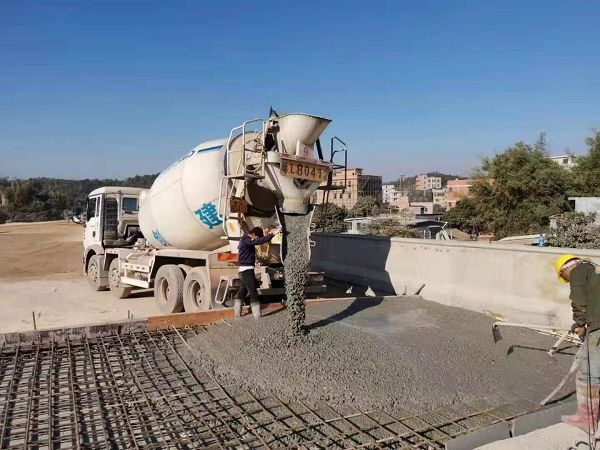

①惠南立交已完成施工;

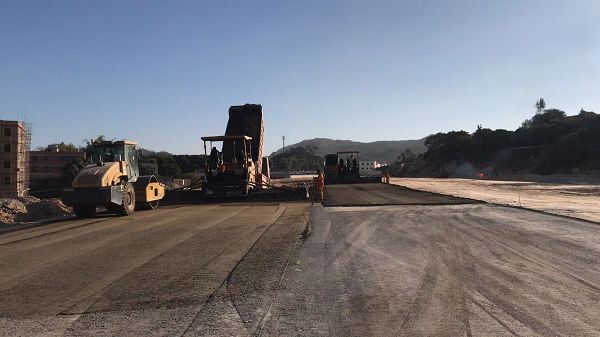

②西坑立交已基本完成施工,現正在進行瀝青攤鋪;
③惠臺立交已基本完成施工,現正在進行路燈安裝;
④西坑西隧道已基本完成施工,現正在進行瀝青攤鋪;

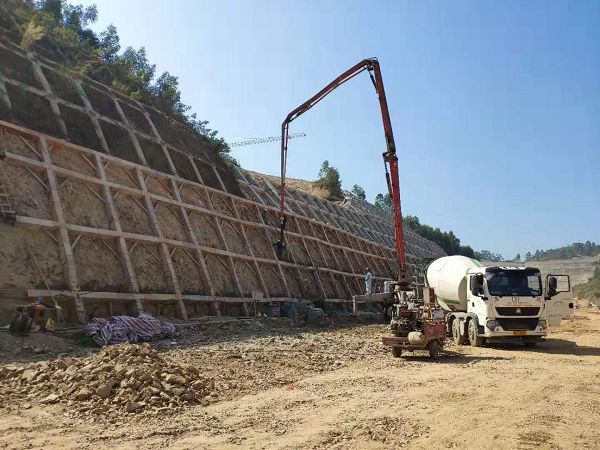

⑤西坑東隧道中隔墻施工完成275米,占比100%;右洞已貫通,二襯累計完成275m,占比100%;仰拱累計完成275m,100%;左洞已貫通、二襯累計完成275m,占比約100%;仰拱累計完成275m,占比約100%;總占比約95%;現進行電纜管溝、排水溝、防火涂料施工;
⑥土方拉運已完成;
⑦完成水穩層攤鋪約60%。
