施工進展情況:
1、304倉庫機修間首層砌體施工完成;
2、202脫水機房屋面梁板砼澆筑完成,砌體施工完成80%;
3、106纖維轉盤濾池頂板罩完成砼澆筑;
4、105-2沉池外墻完成砼澆筑,外墻模板拆除;
5、105-1沉池水槽完成砼澆筑;105配水井池壁模板安裝完成95%;
6、103生物反應池魚塘土方開挖完成;
7、粗格柵基坑邊坡支護噴錨完成;
8、101粗格柵-4米剪力墻砼澆筑完成,土方回填完成75%;

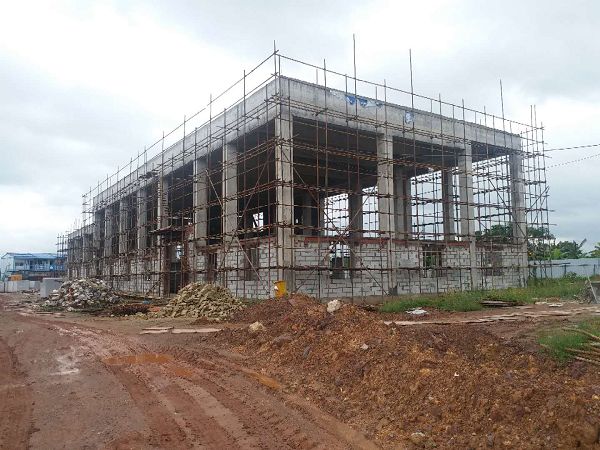

9、109鼓風機房、301總配電房屋面完成砼澆筑,5.6米屋面完成砼澆筑,砌體施工完成;
10、108加藥間砼結構主體已完成,砌體施工完成;
11、綜合樓首層模板支撐體系搭設完成,模板安裝完成,鋼筋制安完成95%。
