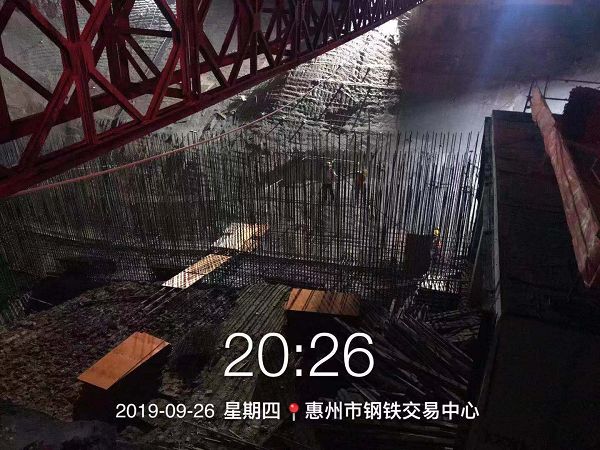

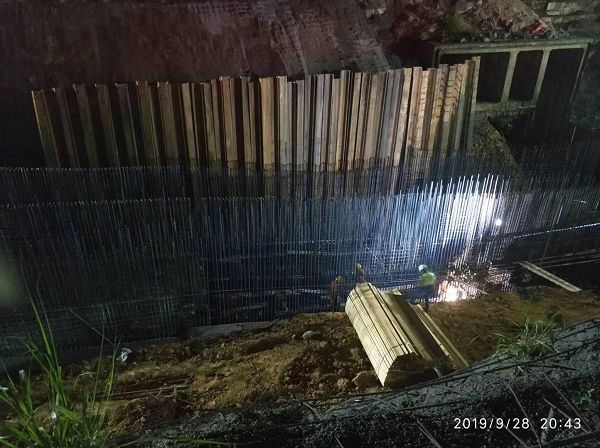

金龍大道改造工程截至2019年9月底,完成工程總量約8.38億,占總投資約60%;年度完成工程量1.69億元,占年度投資約33.8%;道路工程完成34.10%;排水工程完成75%;橋梁(長坑橋)工程完成樁基工程;綜合管廊完成3478米,占總量約49.68%。
